基隆市水環境改善計畫

NEWS

最新消息

2023/02/24

南榮河水質提升現地處理及沿岸水環境營造施工進度

工程累計預定進度:76.633%

實際進度:76.668%

本週已完成工程:

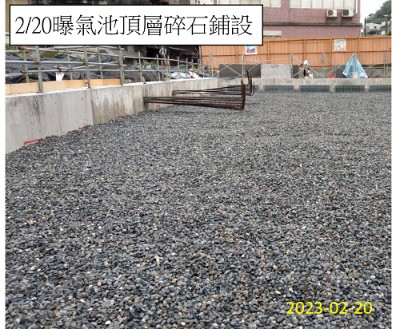

1.曝氣池礫石及碎石鋪設

2.河道卵石鋪設

3.操作層牆面水泥砂漿粉光

4.低壓配電盤安裝
