基隆市水環境改善計畫

NEWS

最新消息

2023/04/07

南榮河水質提升現地處理及沿岸水環境營造施工進度

工程累計預定進度:87.969%

實際進度:84.106%

本週已完成工程:

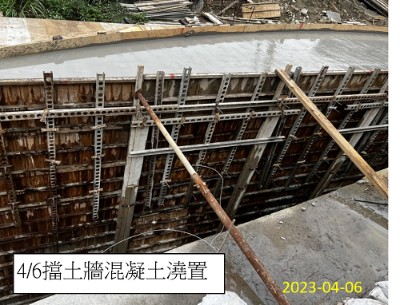

1.擋土牆鋼筋綁紮、模板組立、混凝土澆置

2.水淨場攔污柵安裝

3.污水截流井配管

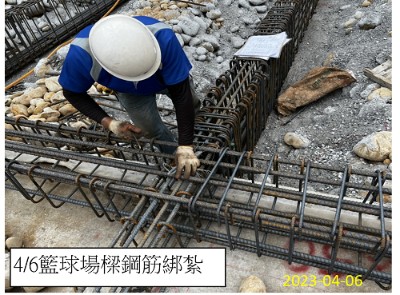

4.籃球場鋼筋綁紮、模板組立
